Принципы определения сметной стоимости ПНР

На базе методики определения сметной стоимости строительства, реконструкции, капитального ремонта, сноса объектов капитального строительства, работ по сохранению объектов культурного наследия (памятников истории и культуры) народов Российской Федерации на территории Российской Федерации. Утверждена приказом Министерства строительства и жилищно-коммунального хозяйства Российской Федерации от 4 августа 2020 г. N 421/пр

Методика

ГЭСНп-ПР Государственные элементные сметные нормы на пусконаладочные работы. Приложения.

Федеральные единичные расценки ФЕРп-2020

  • Сборник 01. Электротехнические устройства
  • Сборник 02. Автоматизированные системы управления
  • Сборник 03. Системы вентиляции и кондиционирования воздуха
  • Сборник 04. Подъемно-транспортное оборудование
  • Сборник 05. Металлообрабатывающее оборудование
  • Сборник 06. Холодильные и компрессорные установки
  • Сборник 07. Теплоэнергетическое оборудование
  • Сборник 08. Деревообрабатывающее оборудование
  • Сборник 09. Сооружения водоснабжения и канализации
  • Сборник 16. Устройства автоматики и телемеханики на железнодорожном транспорте

Территориальные сметные нормативы ТЕРп

  • Часть 1. «Электротехнические устройства»
  • Часть 2. «Автоматизированные системы управления»
  • Часть 3. «Системы вентиляции и кондиционирования»
  • Часть 4. «Подъемно-транспортное оборудование»
  • Часть 5. «Металлообрабатывающее оборудование»
  • Часть 6. «Холодильные и компрессорные установки»
  • Часть 7. «Теплоэнергетическое оборудование»
  • Часть 8. «Деревообрабатывающее оборудование»
  • Часть 9. «Сооружения водоснабжения и канализации»

VII. Особенности определения сметных затрат на пусконаладочные работы

Сметная стоимость ПНР определяется на основании программы и графика выполнения пусконаладочных работ (П-ПНР)

  • Если отсутствует П-ПНР, сметная стоимость ПНР может определяться на основании типовой П-ПНР, составленной по объектам-аналогам, если такое решение принято заказчиком
  • При отсутствии информации об объектах-аналогах стоимость ПНР может определяться на основании данных конъюнктурного анализа цен, в случае если такое решение принято заказчиком.

Сметная стоимость ПНР разделяется на затраты "вхолостую" и "под нагрузкой"

  • "вхолостую" - это работы капитального характера по апробированию и наладке смонтированного основного средства до ввода его в эксплуатацию;
  • "под нагрузкой" - это работы некапитального характера, которые проводятся в процессе эксплуатации объекта. Например, осуществление пусконаладочных работ после ремонта оборудования.

Для автоматизированных систем управления рекомендована следующая структура затрат: 80% от полного комплекса пусконаладочных работ выполняется «вхолостую», а 20% - под нагрузкой. Работы «вхолостую» включаются в стоимость строительно-монтажных работ, а работы «под нагрузкой» выполняются в ходе дальнейшей эксплуатации объекта.

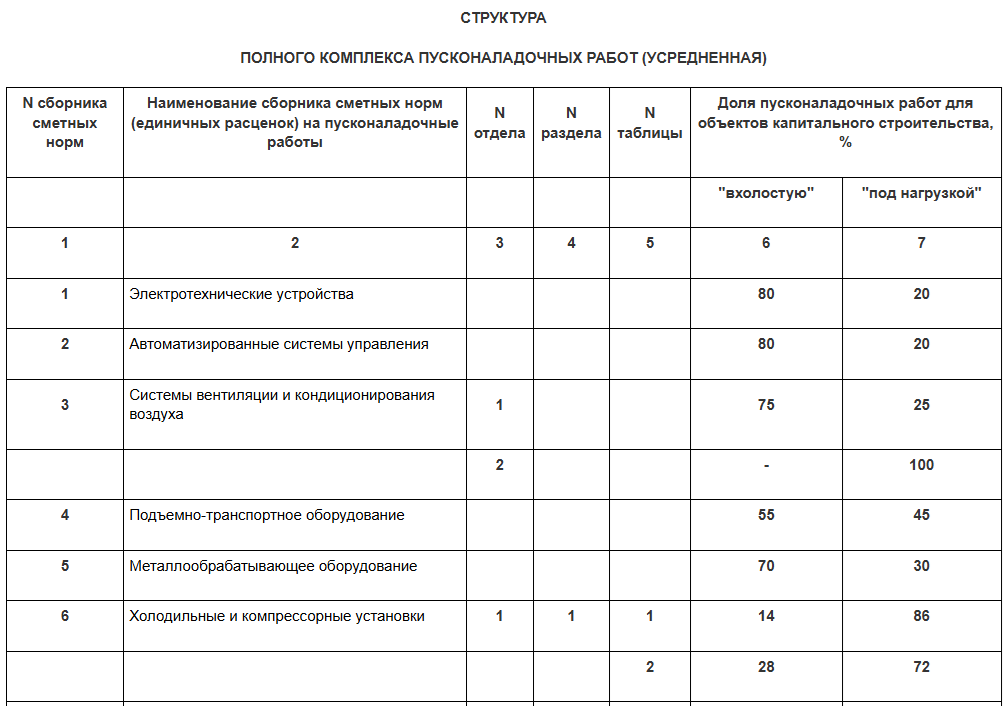

Приложение N 8. Структура полного комплекса пусконаладочных работ (усредненная) (рекомендуемый образец)

1

Приложение N 10. Пусконаладочные работы

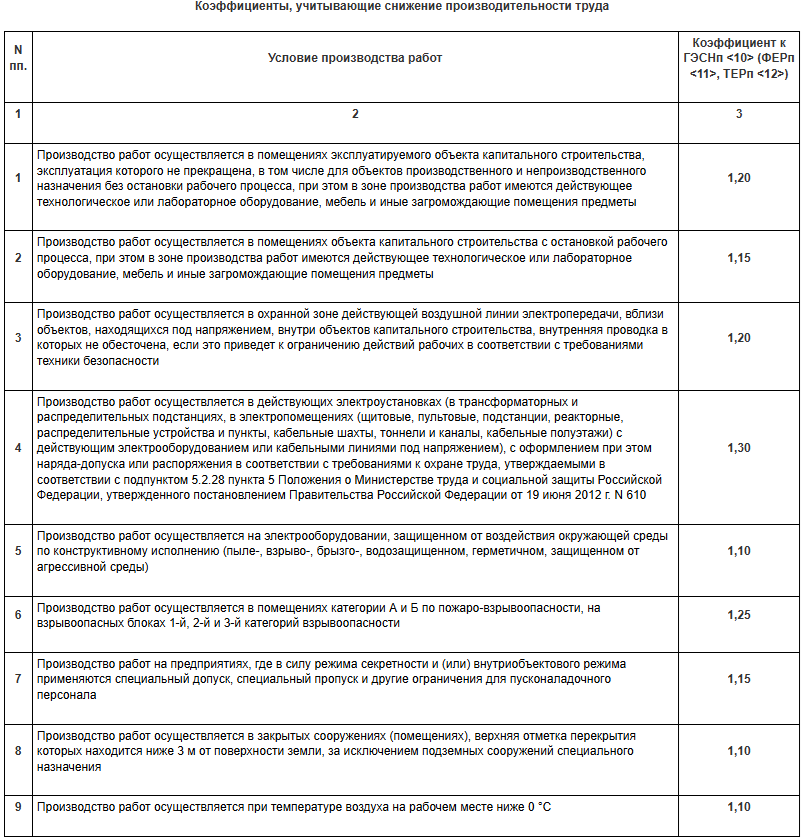

  • Таблица 7. Коэффициенты, учитывающие снижение производительности труда

1

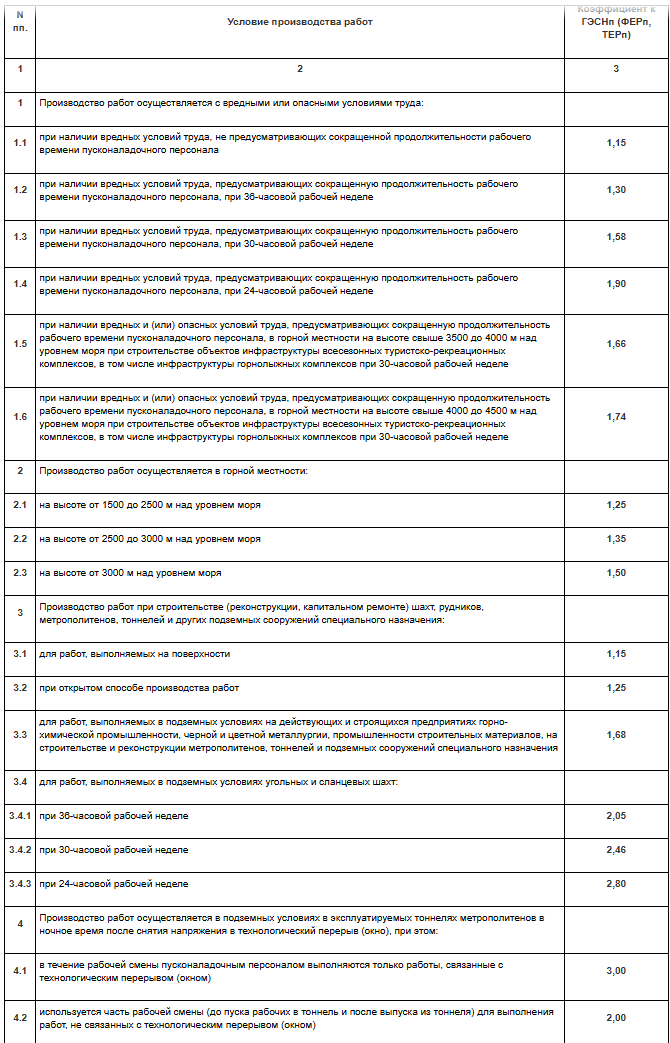

  • Таблица 8. Коэффициенты, учитывающие повышенный размер оплаты труда, связанный с условиями производства работ

1

Примеры

Пример локального сметного расчета по ТЕРп

Пример локального сметного расчета по ФЕРп
